2015二級建造師建筑工程考試預習試題十

字號:


    出國留學網提供2014年二級建造師建筑工程考試預習試題
    第1題:某工程由I、Ⅱ、Ⅲ、Ⅳ四個施工過程組成,劃分為四個施工段’流水節拍分別為3d、3d、6d、9d,組織成倍節拍流水施工,則該項目的工期為()d。
    A.30
    B.36
    C.42
    D.48
    標準答案:A
    第2題:工作E有四項緊前工作A、B、C、D,其持續時間分別為:A=3.B=5、C=6、D=4,其最早開始時間分別為:A一7、B=5、C一5、D-9,則工作B的自由時為()。
    A.1
    B.O
    C.2
    D.3
    標準答案:D
    工作的最早完成時間一工作最早開始時間十工作的持續時間
    A工作的最早完成時間一7+3—10
    B工作的最早完成時間一5+5=10
    C工作的最早完成時間一5+6=11
    D工作的最早完成時間一9+4=13
    E工作的最早開始時間一max(緊前工作最早完成時間)
    =max{10,10,11,13)=13
    B工作的自由時差一緊后工作的最早開始時間一該工作的最早完成時間=13-10-3
    第3題:工作A有三項緊后工作B、C、D,其持續時間分別為:B=6、C=8,D=7,LFB一14、LFC=16;LFD=14,則IFA()。
    A.5
    B.8
    C.7
    D.3
    標準答案:C
    答案解析:工作的最遲開始時間一工作的最遲完成時間一工作持續時間
    B工作的最遲開始時間一14-6—8
    C工作的最遲開始時間一16-8—8
    D工作的最遲開始時間一14-7—7
    A工作的最遲完成時間一mln{緊后工作的最遲開始時間)
    =min{8,8,7)一7
    第4題:雙代號網絡圖的繪圖應遵循()規則。
    A.雙代號網絡圖中,嚴禁箭線交叉
    B.雙代號網絡圖中,應只有一個起點節點
    C.雙代號網絡圖中,必須只有一個終點節點
    D.雙代號網絡圖中,嚴禁出現無箭頭連線
    E.雙代號網絡圖中嚴禁出現無箭頭節點的箭線
    標準答案:B,?D,?E
    答案解析:根據雙代號網絡圖的繪圖規則:
    1)雙代號網絡圖必須正確表達已定的邏輯關系;
    2)雙代號網絡圖中,嚴禁出現循環回路;
    3)雙代號網絡圖中,在節點之間嚴禁出現帶雙向箭頭或沒有箭頭的連線;
    4)雙代號網絡圖中,嚴禁出現沒有箭頭節點或沒有箭尾節點的箭線;
    5)當雙代號網絡圖的某些節點有多條外向箭線或多條內向箭線時,,可以使用母線畫法;
    6)雙代號網絡圖中應只有一個起點節點;在不分期完成任務的網絡圖中,應只有一個終點節點;而其他節點應當是中間節點。
    在不分期完成任務的網絡圖中,應只有一個終點節點,而不是網絡圖必須有一個終點節點,因此應選擇B、D、E。
    第5題:某分部工程雙代號網絡計劃如下圖所示,其作圖錯誤包括()。
    A.有多余虛工作
    B.有多個終點節點
    C.邏輯關系錯誤
    D.節點編號有誤
    E.有多個起點節點
    標準答案:A,?D
    答案解析:虛工作3一一2,箭頭節點編號小于箭尾節點編號,不符合節點編號的原則,節點編號錯誤,7一一8工作為多余虛工作,應去掉。

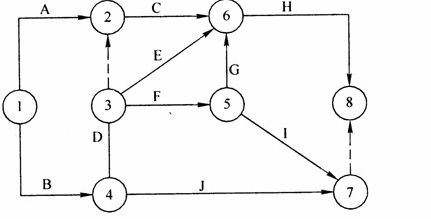

    第6題:某工程的網絡計劃如下圖所示:

    問題:
    (1)該網絡計劃中F工作的緊前工作有哪幾項?工作C的緊后工作有哪幾項?
    (2)在該網絡計劃中,哪些工作的關系是平行關系?
    (3)如果E工作的最早完成時間為23gH工作的最早完成時間為299G工作的最早完成時間是26,則該網絡計劃的計算工期為多少天?如果該工程無要求工期,則計劃工期應為多少天?
    (4)如果B工作的最遲完成時間是13,持續時間是59C工作的最遲完成時間是15,續時間是8,D工作的最遲完成時間是14,持續時間是6,則A工作的最遲完成時間是少?
    標準答案:(1)F工作的緊前工作有B、C、D三項工作。工作C的緊后工作是F工作。
    (2)在該網絡計劃中,B、C、D三項工作是平行關系。
    (3)EFE=23,EFH=29,EFG=26,則計算工期=MAX{23,29,26)=29(D)
    無要求工期時,計劃工期=計算工期=29(D)
    (4)LFB=13,DB=5,LSB=13—5=8
    LFC=15,C=8,LSC=15—8=7
    LFD=14,DD=6,LSD=14—6=8
    LFA=MIN{8,7,8}=8
    出國留學網小編推薦
    二級建造師歷年真題及答案
    二級建造師考試在線模擬考場

二建考試題庫 二建考試備考輔導 二建模擬試題 二建考試真題 二建考試答案
