2013年造價工程師《案例分析》模擬試卷二
案例分析(每題20分)
1、某工業項目,業主采用工程量清單招標方式確定了承包商,并與承包商按照《建設工程施工合同(示范文本)》簽訂了工程施工合同。施工合同約定:項目生產設備由業主購買;開工日期為6月1日,合同工期為120天;工期每提前(或拖后)1天,獎勵(或罰款)1萬元(含規費、稅金)。

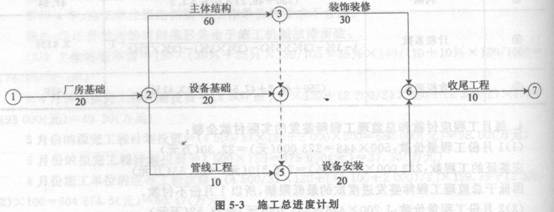

工程項目開工前,承包商編制了施工總進度計劃,如圖5-3所示(時間單位:天),并得到監理人的批準。

工程項目施工過程中,發生了如F事件。
事件1:廠房基礎施工時,地基局部存在軟弱土層,因等待地基處理方案導致承包商窩工60個工日、機械閑置4個臺班(臺班費為1 200元/臺班,臺班折舊費為700元/臺班);地基處理產生工料機費用6 000元;基礎工程量增加50 m3(綜合單價:420元/m3)。共造成廠房基礎作業時間延長6天。
事件2:7月10日~7月11日,用于主體結構的施工機械出現故障;7月12日~7月13日 該地區供電全面中斷。施工機械故障和供電中斷導致主體結構工程停工4天、30名工人窩工4天,一臺租賃機械閑置4天(每天1個臺班,機械租賃費1 500元/天),其他作業未受到影響。
事件3:在裝飾裝修和設備安裝施工過程中,因遭遇臺風侵襲,導致進場的部分生產設備和承包商采購尚未安裝的門窗損壞,承包商窩工36個工日。業主調換生產設備費用為1.8萬元,承包商重新購置門窗的費用為7 000元,作業時間均延長2天。
事件4:鑒于工期拖延較多,征得監理人同意后,承包商在設備安裝作業完成后將收尾工程提前,與裝飾裝修作業搭接5天,并采取加快施工措施使收尾工作作業時間縮短2天,發生 趕工措施費用8 000元。
【問 題】
1.分別說明承包商能否就上述事件1~事件4向業主提出工期和(或)費用索賠,并說明理由。
2.承包商在事件1~事件4中得到的工期索賠各為多少天?工期索賠共計多少天?該工程的實際工期為多少天?工期獎(罰)款為多少萬元?
3.如果該工程人工工資標準為:120元/工日,窩工補償標準為40元/工日。工程的管理費和利潤為工料機費用之和的15%,規費費率和稅金率分別為3.5%、3.41%分別計算承包商在事件1~事件4中得到的費用索賠各為多少元?費用索賠總額為多少元?
(費用以元為單位,計算結果保留兩位小數)

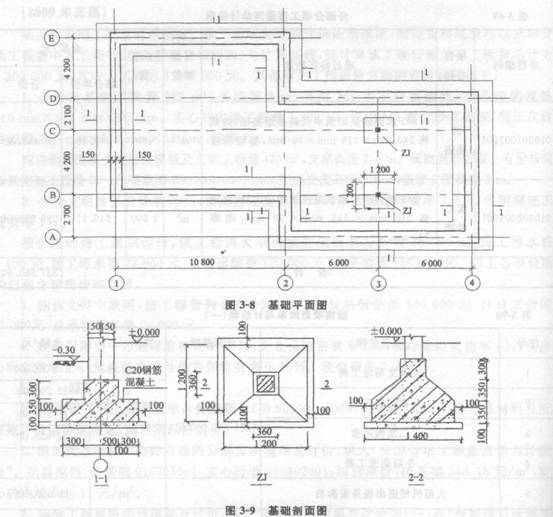

2、某工程基礎平面圖如圖3-8所示,現澆鋼筋混凝土帶形基礎、獨立基礎的尺寸如圖3-9所示?;炷翂|層強度等級為Cl5,混凝土基礎強度等級為C20,按外購商品混凝土考慮?;炷翂|層支模板澆筑,工作面寬度300 mm,槽坑底面用電動夯實機夯實,費用計人混凝土墊層和基礎中。

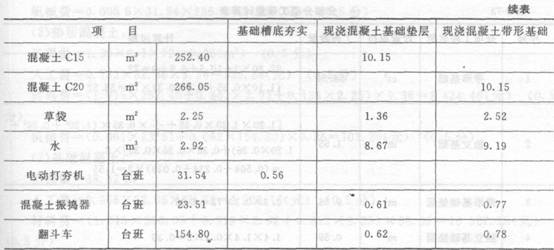

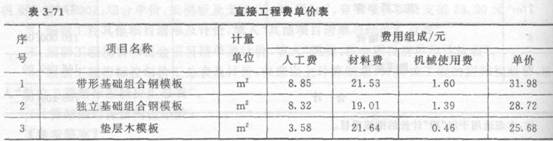

直接工程費單價表見表3-71。

基礎定額表見表3-72。


依據《建設工程工程量清單計價規范》計算原則,以人工費、材料費和機械使用費之和為基數,取管理費率5%、利潤率4%;以分部分項工程量清單計價合計和模板及支架清單項目費之和為基數,取臨時設施費費率1.5%、環境保護費費率0.8%、安全和文明施工費費率1.8%。
【問 題】
依據《建設工程工程量清單計價規范》(GB 50500-2003)的規定(有特殊注明除外)完成下列計算:
1.計算現澆鋼筋混凝土帶形基礎、獨立基礎、基礎墊層的工程量。將計算過程及結果填入“分部分項工程量計算表”。棱臺體體積公式為
v=1/3×h×(a2+b2+a×b)
2.編制現澆混凝土帶形基礎、獨立基礎的分部分項工程量清單,說明項目特征。(帶形基礎的項目編碼為010401001,獨立基礎的項目編碼為010401002)填入“分部分項工程量清單”。
3.依據提供的基礎定額數據,計算混凝土帶形基礎的分部分項工程量清單綜合單價,填入“分部分項工程量清單綜合單價分析表”,并列出計算過程。
4.計算帶形基礎、獨立基礎(坡面不計算模板工程量)和基礎墊層的模板工程量,將計算過程及結果填入“模板工程量計算表”。
5.現澆混凝土基礎工程的分部分項工程量清單計價合價為57 686.00元,計算措施項目清單費用,填入“措施項目清單計價表”中,并列出計算過程。
(計算結果均保留兩位小數)

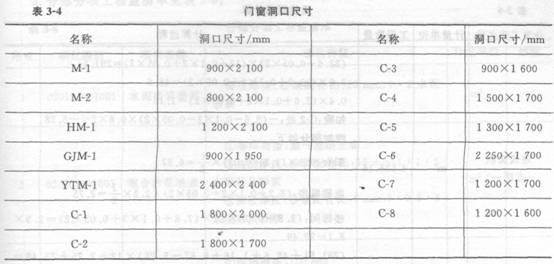

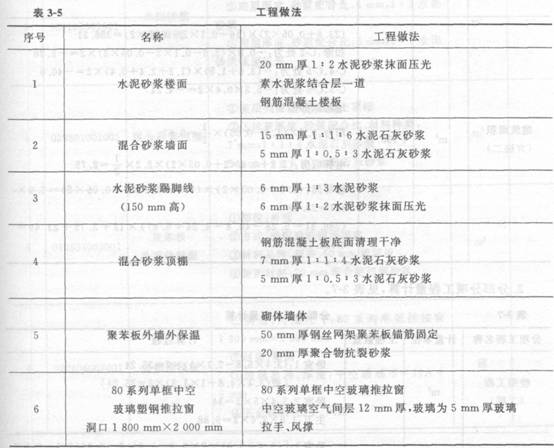

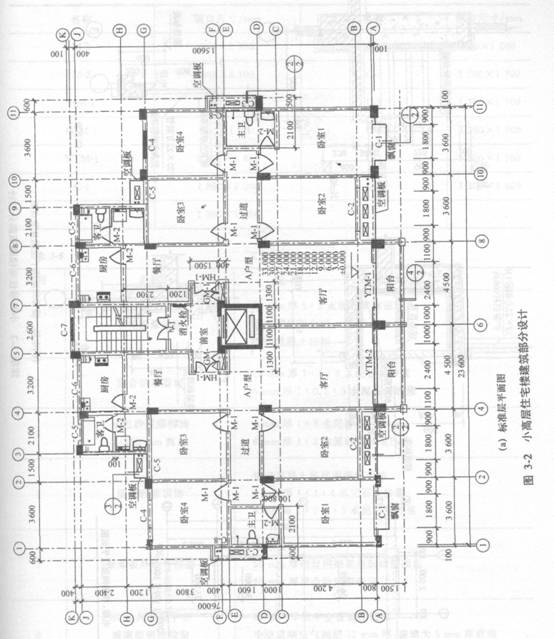

3、某小高層住宅樓建筑部分設計如圖3-2所示,共12層,每層層高均為3 m,電梯機房與樓梯間部分凸出屋面。墻體除注明者外均為200 mm厚加氣混凝土墻,軸線位于墻中。外墻采用50 mm厚聚苯板保溫。樓面做法為20 mm厚水泥砂漿抹面壓光。樓層鋼筋混凝土板厚100 mm,內墻做法為20 mm厚混合砂漿抹面壓光。為簡化計算首層建筑面積,按標準層建筑面積計算。陽臺為全封閉陽臺,⑤和⑦軸上混凝土柱超過墻體寬度部分建筑面積忽略不計,門窗洞口尺寸見表3-4,工程做法見表3-5。
問題
1.依據《建筑工程建筑面積計算規范)>(GB/T 50353-2005)的規定,計算小高層住宅樓的建筑面積,將計算過程、計量單位及計算結果填入“建筑面積計算表”。
2.依據《建設工程工程量清單計價規范》(GB 50500-2003)附錄B的工程量計算規則,計算小高層住宅樓二層臥室1、臥室2、主衛的樓面工程量以及墻面工程量,將計算過程、計量單位及計算結果按要求填人“分部分項工程量計算表”。
3.結合圖紙及“工程做法”,進行分部分項工程量清單的項目特征描述,將特征描述和分項計量單位填人“分部分項工程量清單表”。
(計算結果均保留兩位小數)




4、某市政府采用通用技術建設一體育場,采用公開招標方式選擇承包商。在資格預審后,招標人向A、B、C、D、E、F、G 7家投標申請人發出了資格預審合格通知書,并要求各投標申請人在提交投標文件的同時提交投標保證金。
2012年2月12日,招標人向7家投標申請人發售了招標文件,并在同一張表格上進行了投標登記和招標文件領取簽收。招標文件規定:投標截止時間為2012年2月27日10時;評
標采用經評審的最低投標價法;工期不得長于18個月。7家投標申請人均在投標截止時間前提交了投標文件。F投標人在2月27日上午11:00以書面形式通知招標人撤回其全部投標文件,招標人沒收了其投標保證金。由于招標人自身原因,評標工作不能在投標有效期結束日30個工作日前完成,招標人以書面形式通知所有投標人延長投標有效期30天。G投標人拒絕延長,招標人退回其投標文件,但沒收了其投標保證金。

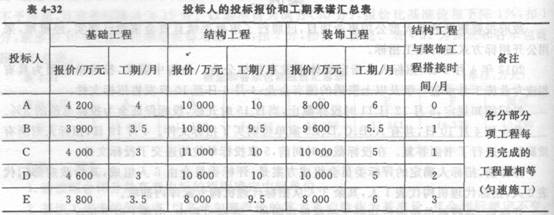

各投標人的投標報價和工期承諾匯總見表4-32,投標文件的技術部分全部符合招標文件要求和工程建設強制性標準的規定。

【問 題】
1.指出上述招標活動和招標文件中的不妥之處,并說明理由。
2.招標人沒收F和G投標人的投標保證金是否合適?說明理由。
3.本項目采用“經評審的最低投標價法”評標是否恰當?說明理由。
4.招標人應選擇哪家投標人作為中標人(要求列出計算分析過程)?簽訂的合同價應為

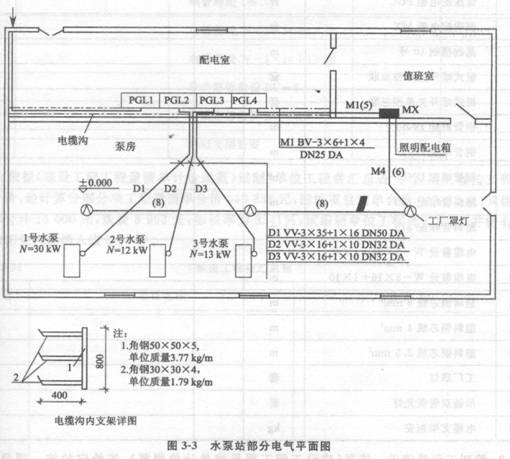

5、某水泵站電氣安裝工程如圖3-3所示。

說明:
1.配電室內設4臺PGL型低壓開關柜,其尺寸寬×高×厚:l 000×200×600,安裝在10號基礎槽鋼上。
2.電纜溝內設l5個電纜支架,尺寸見支架詳圖所示。
3.三臺水泵動力電纜Dl、D2、D3分別由PGL2、3、4低壓開關柜引出,沿電纜溝內支架敷設,出電纜溝再改穿埋地鋼管(鋼管埋地深度-0.2 m)配至l號、2號、3號水泵電動機。其中:Dl、D2,D3回路,溝內電纜水平長度分別為2m、3m、4m;配管長度分別為15 m、12 m、13 m。連接水泵電機處電纜留長度按l.0 m計。
4.嵌裝式照明配電箱MX,其尺寸為寬×高×厚:500×400×220(箱底標高+1.40 m)。
5.水泵房內設吸頂式工廠罩燈,由配電箱MX集中控鑭,以BV2.5 mm2導線穿φl5塑料管沿墻、頂板暗配。頂板敷管標高為+3.00 m。
6.配管水平長度見圖示括號內數字,單位:m。
【問 題】
1.計算分部分項工程量。依據《全國統一安裝工程預算工程量計算規則》計算工程量,并將工程量及計算過程填入表3-28中未列出的分部分項工程項目的相應欄目中。
(注:不考慮電纜敷設弛度、波形彎度和終端電纜頭的附加長度。計算結果保留小數點后兩位)

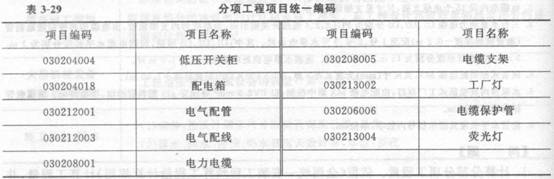

2.編列工程量清單。依據《建設工程工程量清單計價規范》,按給定的統一項目編碼(表3-29),編列部分項目的分部分項工程量清單,將清單項目編碼、計量單位填入表3-30中。

注:計算結果保留兩位小數。

3.依據《建設工程工程量清單計價規范》編制“單位工程費匯總表”。設某工程按工程量清單計價,經計算分部分項工程量清單合價348238元,措施項目清單合價243.22元,其他項目清單合計16000元,規費8962元,如稅率為3.41%,試編制單位工程費匯總表,并將有關數據和相關內容填入表3-31中。

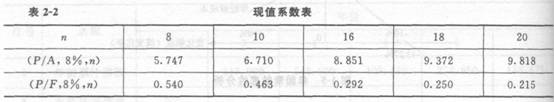

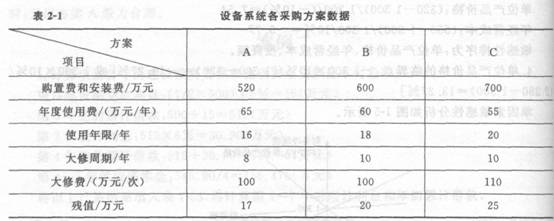

6、某智能大廈的一套設備系統有A、B、C三個采購方案,其有關數據見表2—1?,F(xiàn)值系數見表2—2。


【問 題】
1.?dāng)M采用加權評分法選擇采購方案,對購置費和安裝費、年度使用費、使用年限三個指標進行打分評價,打分規則為:購置費和安裝費最低的方案得10分,每增加10萬元扣0.1分;年度使用費最低的方案得10分,每增加1萬元扣0.1分;使用年限最長的方案得10分,每減少1年扣0.5分;以上三指標的權重依次為0.5、0.4和0.1。應選擇哪種采購方案較合理?(計算過程和結果直接填入答題紙上表中)
2.若各方案年費用僅考慮年度使用費、購置費和安裝費,且已知A方案和C方案相應的年費用分別為123.75萬元和126.30萬元,列式計算B方案的年費用,并按照年費用法作出采購方案比選。
3.若各方案年費用需進一步考慮大修費和殘值,且已知A方案和C方案相應的年費用分別為130.41萬元和132.03萬元,列式計算B方案的年費用,并按照年費用法作出采購方案比選。
4.若C方案每年設備的劣化值均為6萬元,不考慮大修費,該設備系統的靜態經濟壽命為多少年?
(問題4計算結果取整數,其余計算結果保留兩位小數)
