2006年浙江造價員《市政工程計價》考試真題及答案

字號:

一、單項選擇題(10題,每題1分,共10分。將正確答案選項的編號填入題中括弧內,選對得分,不選、選錯均不得分)   1、DN500鋼筋混凝土排水管道開挖,管座采用135º基礎,管道結構寬0.8m,根據施工組織設計單側設擋土板,則溝槽開挖底寬為( ?。﹎。   A、1.3   B、1.6   C、1.7   D、1.9   2、土方開挖時,底寬8m,底長31m,挖深2.3m,應套用的土方開挖形式為()。   A、一般土方開挖   B、溝槽土方開挖   C、基坑土方開挖   D、平整場地   3、彩色異形人行道板鋪設,采用3cmM10水泥砂漿基層,在套用定額時,除材料換算外,( ?。?。   A、人工及機械含量均不變   B、人工含量調整,機械含量不變   C、人工含量不變,機械含量調整   D、人工及機械含量均調整   4、陸上打400×400預制方樁,設計樁長20m(包括樁尖),自然地坪標高為2.3m,設計樁頂標高為0.8m,則單根樁送樁定額直接工程費為(  )元。   A、47.62   B、79.36   C、97.87   D、163.12   5、巖石隧道井下掘進每工日工作時間為( ?。┬r。   A、6   B、7   C、8   D、24   6、某排水工程采用現澆鋼筋混凝土管道基礎,水泥混凝土熟料雙輪車場內運輸,運距200m。則計算此項混凝土場內運費時,套用定額編號為(  )。   A、1—358   B、1—359   C、1—358+(1-359)×3   D、1-359×3   7、市政工程工程量清單報價中,以下應計入分部分項工程量清單計價表的項目是( ?。?  A、濕土排水   B、木擋土板支撐   C、鋼板樁圍堰   D、倉面腳手架   8、某城市排水工程,管徑DN1200,需編制施工圖預算,采用工料單價法計價,則綜合費率應以人工費加機械費為計算基礎按( ?。┯嬋 ?  A、23%   B、26%   C、27%   D、30.5%   9、不能套用鑄鐵管件安裝定額的是( ?。?。   A、法蘭伸縮節   B、球墨漸縮管   C、鑄鐵三通   D、鑄鐵套管   10、燃?xì)夤こ讨谢顒臃ㄌm承插鑄鐵管安裝(機械接口),公稱直徑100,采用N型接口,則每10m定額人工費為( ?。┰?。   A、26.86   B、28.2   C、1.08   D、1.033
    二、多選題(10題,每題2分共20分。選對得分;不選、錯選,本題不得分;少選無錯選得0.5分。)   1、土石方工程中遇下列項目,套用定額時人工或機械應乘以相應的系數(  )。   A、人工運濕土   B、人工夯實土堤   C、人工溝槽土方單側回填   D、挖掘機在墊板上作業員   E、推土機重車上坡,坡度8%   2、關于井點降水,下列說法正確的是( ?。?。   A、噴射井點以50根為一套   B、噴射井點計算時,累計根數不足一套者按一套計   C、土方開挖中,采用井點降水的土方應按干土計算   D、輕型井點打、撥定額中,輕型井點井管屬于周轉材料   E、井點降水過程中,如需提供材料的,則水位監測和資料整理費用另計   3、關于現拌混凝土、非泵送商品混凝土和泵送商品混凝土,下列說法正確的是(  )。   A、定額中各類混凝土均按半成品考慮   B、商品混凝土單價中除應包括產品出廠價外,還應包括至施工現場的運輸、裝卸費用   C、道路工程中采用現拌混凝土的,編制預算時均應考慮場內運輸費用   D、采用泵送商品混凝土的,其單價中還應包括泵送費用   E、定額中泵送商品混凝土調整為非泵送商品混凝土的,除人工含量調整外,還應增加水平及垂直運輸?shù)馁M用   4、人行道板鋪設工程量計算時,應扣除( ?。┧济娣e。   A、雨水檢查井   B、污水檢查井   C、側石   D、平石   E、樹池   5、鉆孔灌注樁定額中未包括(  )。   A、混凝土灌注充盈系數   B、穿越強風化巖層的費用   C、鉆孔機械的場外運費   D、廢泥漿處理及外運   E、泥漿護壁   6、關于隧道工程,下列說法正確的是( ?。?  A、開挖定額均按光面爆破制定   B、斜井全斷面開挖的斷面大于25m2時,可自行補充定額   C、光面爆破允許超挖量,邊墻為10cm   D、隧道出渣定額中,巖石類別已綜合取定,石質不同不予調整   E、隧道內地溝開挖除按設計斷面計算外,還應另行計算允許超挖量   7、管徑Ф1200的頂管遇下列情況,頂進定額中的人工費和機械費乘以系數( ?。?  A、敞開式頂進100m以內,1.3   B、敞開式頂進100m以內,1.3   C、封閉式頂進50m以內,1.3   D、封閉式頂進50m以內,1.1   E、敞開式頂進50m以內,1.1   8、工程量清單報價中,綜合單價中的風險費用應包括以下( ?。﹥?nèi)容。   A、人工價格上漲   B、材料價格下跌   C、甲方資金不到位引起工期拖延   D、設計變更   E、自身原因引起的質量缺陷   9、球墨鑄鐵管新舊管連接(膠圈接口)定額不包括安裝( ?。﹥?nèi)容。   A、套筒   B、閥門   C、三通   D、與閥門相連的承盤   E、與閥門相連的插盤   10、下列燃?xì)夤艿理椖恐袘?yīng)套用市政定額的是( ?。?  A、進小區調壓站前的管道及附件   B、調壓站內的設備、裝置   C、出調壓站后進小區的管道及附件   D、出廠區第一個閥門以外的管道及附件   E、出調壓站后與進調壓站的管道同溝敷設部分
    三、定額套用及清單組價(共30分)   1、定額套用與換算(8小題,每題2.5分,共20分)   2、清單組價(2小題,每題5分,共10分)   某城市主干道工程長100m,兩側人行道各寬5m,采用37×15×100預制混凝土側石。   人行道結構依次為10cmC15混凝土基礎;2cmM7.5水泥砂漿粘貼層;5.5cm25×25普通人行道板.混凝土側石墊層采用3cmC15混凝土,無靠背?,F(xiàn)需編制施工圖預算。(風險費用不計),試根據以上條件補充完成下列分部分項工程量清單綜合單價計算表中有關內容。

    四、綜合計算題(3題,第一題為必做題20分,第二題、第三題為選做題,每題40分,考生可從中任選一題,選做題全做者按第一題計分,共計60分。)   第一題 某城市道路排水工程中雨水管道鋪設如下圖所示,采用DN500×4000mm鋼筋混凝土承插管(O型膠圈接口),135ºC20鋼筋混凝土管道基礎。雨水檢查井為1100×1100非定型磚砌落底方井。該排水工程設計井蓋平均標高1.8m,原地面平均標高0.6m,平均地下水位標高-0.3m,土方為三類土。建設單位在編制施工圖預算時對土方部分做如下考慮;  ?。?)土方開挖采用人工開挖,土方計算參數參照市政定額有關規定;  ?。?)開挖后的土方堆放于溝槽邊,待人回填后剩余土方采用人工裝汽車土方外運(人工裝汽車土方不計濕土系數),運距5Km;  ?。?)已知該工程需回填的土方工程量為110m3(按圖示尺寸計算);   試按照03版市政定額有關規定計算該工程土方部分的工程量、工程直接費,并提供工程量計算書。(本題共20分)
    第二題 該工程按規定應進行工程量清單招標,咨詢單位A編制的工程量清單如下表所示。   施工單位B根據所提供的施工圖及工程量清單結合實際情況,編制了施工組織設計及有關報價方案,現將有關編制情況摘要如下:  ?。?)混凝土采用現拌混凝土,鋼筋混凝土管道鋪設采用人工下管;   (2)管道按設計要求需做閉水試驗;   (3)井座、頂板采用現場就近預制,預制損耗按圖示工程量的1%考慮;  ?。?)報價依據采用我省03版市政定額及施工取費定額;   (5)綜合單價中企業管理費和利潤按取費定額相應子目費率的彈性區間中值計取,風險費用按直接工程費的2%確定;   (6)計算時工料機單價均采用定額基價,其中鑄鐵井蓋單價為280元/套;∏取3.1416。   試根據以上條件,請你補充編制完成該工程量清單報價表的有關內容,并提供工程量計算書。(本題共40分)

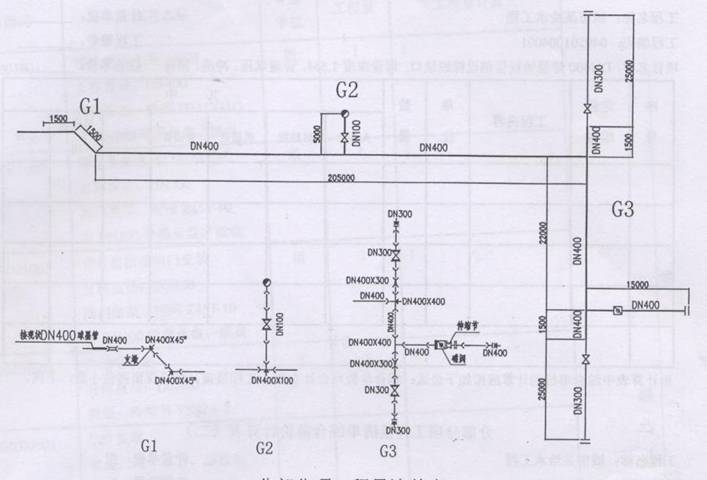

    第三題 某給水工程按規定進行工程量清單招標。咨詢單位編制了工程量清單,施工單位根據所提供的施工圖、工程量清單并結合實際情況進行了投標報價。   現已知該工程有關條件如下:  ?。?)工程采用球墨管,采用T型橡膠圈接口;  ?。?)消火栓位于人行道側石邊,型號為防碰防盜型,規格為SSFDZ100/65-1.6不設消火栓井;  ?。?)各種閥門設井保護,井的尺寸為Φ1800mm、井深2.5M;  ?。?)管道三通、彎管、法蘭盲板處均設C20混凝土支撐加固;   (5)全部管道回填前應進行管道試壓,沖洗、消毒;  ?。?)新舊管連接為球墨套管剛性連接,膨脹水泥接口;  ?。?)工程量清單編制依據為《浙江省建設工程工程量清單計價指引》(市政工程);  ?。?)報價依據采用我省03版市政定額及施工取費定額;  ?。?)綜合單價中的企業管理費和利潤按取費定額相應子目費率的彈性區間中值計取,風險費用按直接工程費(不含甲供主材)的2%確定;  ?。?0)定額中的人、材、機單價均采用定額基價。主材為甲供,橡膠圈價格已含在相應的主材價格內。   試根據以上條件及施工圖紙,完成下列工作內容;  ?。?)幫助咨詢單位補充完成分部分項工程量清單表(不含土方部分);  ?。?)根據(1)所完成的工程量清單表,結合已知條件,完成題中給出的三個分部分項工程量綜合單價計算表。(本小題共40分)

參考答案

  一、單項選擇題:   1、D 2、A 3、B 4、D 5、B 6、B 7、B 8、C 9、A 10、B

  二、多項選擇題:   1、ACD 2、BCDE 3、BCD 4、CE 5、CD   6、ACD 7、AC8、AE 9、AC 10、ADE

  三、定額套用及基價換算:

序 號

工程項目內容

定額編號

計量 單位

基價 (元)

計算式

1

人工挖基坑土方,挖深5m,三類濕土

1-22h

100m3

2456

2081×1.18

2

溝槽開挖,寬4.5米,采用木擋土板(密撐、木支撐)豎板橫撐

1-239h

100m2

1900

1288+556.14×(1.2×1.33-1)+ (731.47-0.395×915)

1989

556.14×1.2×1.33+731.47×2- 0.395×915

3

水上卷揚機疏打槽型鋼板斜樁,樁長9m,乙級土

1-197h

10t

1801

1447+431.6×(1.35×1.05-1) +498×0.35

4

現澆自拌混凝土路面4.5Mpa,厚19cm,采用企口形式

2-173h

100m2

4477

4050+211+(791.36+30.16)×0.01+(18.27+1.015)×(180.8-170)

2-173h+2-177h

5

非泵送C30(20)商品混凝土現澆輕型橋臺

3-210h

10m3

2738

2406+(240-224)×10.15+109.38×0.35+123.76×1.06

6

M10水泥砂漿片石砌筑渠道墻身,片石單價26.16元/t

6-657h

10m3

1668

1541-(128.51×3.67+27.77×18.442)+(133.93×3.67×1.19+26.16×18.442×1.09)

7

直筒式磚砌圓形閥門井,井內徑1.6m,井深2.7m,M10水泥砂漿砌筑

(5-437+438× 4)h

1490

1190+73×4+(1.093+0.095×4)×(133.93-128.51)

8

中壓燃?xì)夂附臃ㄌm閥門安裝,DN300,法蘭閥門單價510元/個

7-608h

582

67+26.55×(1.2-1)+510

  2、清單組價

分部分項工程量清單綜合單價計算表(一)

  工程名稱:某城市道路工程           計量單位:m2   工程編碼:040204001001            工程數量:970   項目名稱:25×25×5人行道板鋪設2cmM7.5水泥砂漿粘貼10cmC15混凝土基礎  綜合單價:49.51元

序號

定額 編號

工程內容

單位

數量

其中

人工費

材料費

機械費

管理費

利潤

風險 費用

小計

1

2-195

10cmC15混凝土基礎

m2

970

2880.12

15780.35

889.78

716.28

565.49

0

20832.02

2

2-199h

人行道板安砌M7.5水泥砂漿

m2

970

5261.28

5270.98

151.71

1030.31

813.40

0

26469.78

3

2-2

人行道碾壓整形

m2

1050

469.56

0

83.16

105.02

82.91

0

740.65

.

合計

48042.45

分部分項工程量清單綜合單價計算表(二)

  工程名稱:某城市道路工程                 計量單位:m   工程編碼:040204003001                  工程數量:200   項目名稱:C20預制混凝土側石安砌15×15×1003cmC15混凝土墊層 綜合單價:25.09元

序號

定額 編號

工程內容

單位

數量

其中

人工費

材料費

機械費

管理費

利潤

風險 費用

小計

1

2-208

預制混凝土側石安砌15×15×100

m

200

502.84

2535.9

0

95.54

75.43

0

3209.71

2

2-205h

人工鋪裝C15混凝土墊層

M3

0.9

358.02

1327.68

0

68.02

53.7

0

1807.42

.

合計

5017.13

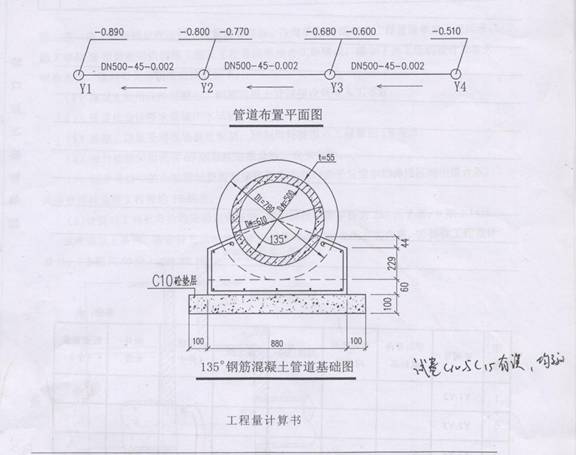

四、綜合計算題   第一題 工程量計算書   已知:B=0.88,C=0.5,K=0.33   V總土方量:(192.85+176.69+123.09)×1.025=504.95m3   其中:V1-2=(1.88+0.33×1.745)×1.745×45=192.85m3   V2-3=(1.88+0.33×1.625)×1.625×45=176.69m3   V3-4=1.88×1.455×45=123.09m3   V濕土方量:(82.09+69.14+46.95)×1.025=203.13m3   其中:V1-2=(1.88+0.33×0.845)×0.845×45=82.09m3   V2-3=(1.88+0.33×0.725)×0.725×45=69.14m3   V3-4=1.88×0.555×45=46.95m3   V干土方量:V總-V濕=504.95-203.13=301.82m3   V干方回填:110m3   人工裝汽車運土方:504.95-110×1.15=378.45m3   V外運=378.45m3

管道基本數據 單位:m

序號

井間號

平均管內底標高

管內底到溝底深

溝槽挖深

濕土深

長度(井中)

扣井長度

膠圈數量 (個)

1

Y1-Y2

-0.845

0.3

1.745

0.845

45

1.1

10

2

Y2-Y3

-0.725

0.3

1.625

0.725

45

1.1

10

3

Y3-Y4

-0.555

0.3

1.455

0.555

45

1.1

10

小計

135

3.3

30

  ※本表為工程量計算輔助用表,僅供考生參考,不作評分依據

市政工程預算書

序 號

定額編號

項目名稱

工程量

單位

單價

合價(元)

1

1-8

人工挖溝槽干土,三類土,2米內

301.82

M3

13.83

4174

2

1-8h

人工挖溝槽濕土,三類土,2米內

203.13

M3

16.32

3315

3

1-390

濕土排水

203.13

M3

4.99

1014

4

1-49

人工裝汽車土方

378.45

M3

3.96

1499

5

1-56

溝槽填夯實土方回填

126.5

M3

9.55

1208

6

1-85h

自卸汽車運土運距5km人工裝土

378.45

M3

11.73

4439

.

.

.

.

.

.

.

.

小計

15649

第二題

分部分項工程量清單計價表

  工程名稱:城市某排水工程

序號

項目編碼

項目名稱

計量 單位

工程 數量

金額(元)

綜合單價

合價

1

040501002001

DN500鋼筋混凝土管道鋪設,O型膠圈接口,平均埋深2.51m,10cmC10(40)混凝土墊層,135ºC20(40)鋼筋混凝土基礎

m

135

184.35

24887

2

040504001001

1100×1100非定型磚砌落底方型檢查井,M7.5水泥砂漿砌筑,平均井深2.99m,10cmC15(40)混凝土墊層,C20(40)鋼筋混凝土底板,1:2水泥砂漿內外抹灰,C20(40)鋼筋混凝土預制頂板及井座,直徑700鑄鐵井蓋

4

2021.68

8087

……

……

……

……

分部分項工程量清單綜合單價計算表(一)

  工程名稱:某城市排水工程            計量單位:m   工程編碼:040501002001             工程數量:135   項目名稱:DN500鋼筋混凝土管道鋪設,O型膠圈接口,平均埋深2.51m,10cmC10(40)混凝土墊層,135ºC20(40)鋼筋混凝土基礎      綜合單位:184.35元

序號

定額 編號

工程 內容

單位

數量

其中

人工費

材料費

機械費

管理費

利潤

風險 費用

小計

1

6-100

DN500鋼筋混凝土管道鋪設135º(人工下管)

100m

1.317

688.54

12237.56

0

96.40

58.53

258.52

13339.55

2

6-289

O型膠圈接口DN500

10個

3

141.96

458.7

0

19.87

12.07

12.01

644.61

3

6-324

DN500管道閉水試驗

100m

1.35

89.37

149.69

0

12.51

7.60

4.78

263.95

4

6-636

C10(40)非定型管道混凝土墊層

10m3

1.422

494.64

1929.97

87.60

81.51

49.49

50.24

2693.45

5

6-647h

C20(40)非定型管道鋼筋混凝土平基

10m3

0.695

418.38

1180.56

83.55

70.27

42.66

33.65

1829.07

6

6-653h

C20(40)非定型管道鋼筋混凝土管座

10m3

2.144

1506.55

3843.41

257.73

247.11

149.96

112.15

6116.80

.

.

.

.

.

.

.

.

合計

24887.43

分部分項工程量清單綜合單價計算表(二)

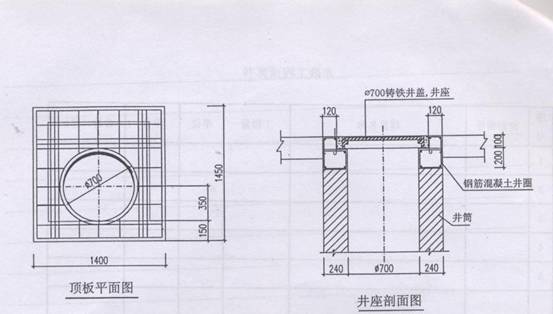

  工程名稱:城市某排水工程   計量單位:座   工程編碼:040504001001    工程數量:4   項目名稱:1100×1100非定型磚砌落底方型檢查井,M7.5        水泥砂漿砌筑,平均井深2.99m,10cmC15(40)混凝土墊層,C20(40)        鋼筋混凝土底板,1:2水泥砂漿內外抹灰,C20(40)        鋼筋混凝土預制頂板及井座,直徑700鑄鐵井蓋 綜合單價:2021.68元

序號

定額 編號

工程 內容

單位

數量

其中

人工費

材料費

機械費

管理費

利潤

風險 費用

小計

1

6-603

C15混凝土墊層

M3

2.38

139.61

361.7

27.44

23.39

14.2

10.58

576.92

2

6-603h

C20混凝土底板

M3

4.01

235.23

669.62

46.24

39.41

23.92

19.02

1033.44

3

6-605

M7.5水泥砂漿磚砌矩形井室

M3

15.66

463.71

2322.46

43.6

71.02

43.12

56.6

3000.51

4

6-604

M7.5水泥砂漿磚砌園形井筒

M3

2.27

89.46

351.89

8.88

13.77

8.36

9

481.36

5

6-697

C20預制鋼筋混凝土頂板制作

M3

0.80

64.29

147.83

9.59

10.34

6.28

4.43

242.76

6

6-708

C20預制鋼筋混凝土頂板安裝

M3

0.79

31.00

19.52

14.09

6.31

3.83

1.29

76.04

7

6-623

C20預制鋼筋混凝土井座制作

M3

0.73

57.73

123.08

8.4

9.26

5.62

3.78

207.87

8

6-631

C20預制鋼筋混凝土井座安裝

M3

0.73

9

0.77

0

1.26

0.77

0.2

12.00

9

6-611

井內側1:2水泥砂漿抹灰

M2

38.72

237.31

178.33

10.2

34.65

21.04

8.52

490.05

10

6-611h

井外側1:2水泥砂漿抹灰

M2

64.85

317.97

298.68

17.08

46.91

28.48

12.67

721.79

11

6-626

鑄鐵井蓋安裝

4

57.54

1149.35

0

8.06

4.89

24.14

1243.98

12

.

.

13

.

.

.

合計

8086.72
