相關推薦:一建考試時間 | 考試科目 | 準考證打印 | 考試真題 | 模擬試題 | 考試大綱一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意。)
1、大體積混凝土養護期間必須控制混凝土內外溫差,當設計無要求時,應控制在( )以內。
A.10℃
B.15℃
C.20℃
D.25℃
2、下列設備中,可安裝在吊頂龍骨上的是( ?。?。
A.煙感器
B.大型吊燈
C.電扇
D.投影儀
3、砌筑墻體中,可以不設置過梁的洞口寬度為( )。
A.250mm
B.300mm
C.400mm
D.500mm
4、硅酸鹽水泥的終凝時間不得長于( ?。?BR> A.6.5h
B.7.5h
C.8.5h
D.10h
5、適宜用于外形復雜或異形截面的混凝土構件及冬期施工的混凝土工程的常見模板是( )。
A.組合鋼模板
B.木模板
C.滑升大鋼模
D.爬升鋼模板
6、某建筑工程幕墻分包商欲將分包范圍內的勞務作業分包給某建筑勞務公司,則該勞務分包( )。
A.必須經發包人的同意
B.必須經總承包人的同意
C.為分包工程再分包,違法
D.無須征得同意,合法有效
7、關于模板工程設計主要原則的說法,正確的是( )。
A.實用性、安全性、經濟性
B.適用性、安全性、經濟性
C.耐久性、安全性、經濟性
D.實用性、安全性、耐久性
8、根據《民用建筑工程室內環境污染控制規范》,室內環境污染控制環境要求屬于Ⅰ類的是( ?。?BR> A.辦公樓
B.圖書館
C.體育館
D.學校教室
9、關于均布荷載作用下的連續梁、板受力特點的說法,正確的是( )。
A.跨中有正彎矩,支座有正彎矩
B.跨中有正彎矩,支座有負彎矩
C.跨中有負彎矩,支座有正彎矩
D.跨中有負彎矩,支座有負彎矩
10、防水混凝土養護時間不得少于( ?。?BR> A.7d
B.10d
C.14d
D.21d
11、 屋面防水卷材平行屋脊的卷材搭接縫,其方向應( )。
A.順流水方向
B.垂直流水方向
C.順年頻率風向
D.垂直年頻率風向
12、 開向公共走道的窗臺,其底面高度不應低于( ?。﹎。
A.1.5
B.1.8
C.2.0
D.2.1
13、 項目安全生產責任制規定,( ?。轫?xiàng)目安全生產的第一責任人。
A.項目經理
B.項目安全總監
C.公司負責人
D.公司安全總監
14、 施工進度網絡圖比較,橫道圖的優點是( ?。?BR> A.直觀表示計劃中各工作的起止及持續時間
B.確定實施計劃所需要的資源數量
C.直觀表示計劃中各工作的邏輯關系
D.確定計劃中的關鍵工作和時差
15、 對施工控制網為軸線形式的建筑場地,最方便的平面位置放線測量方法是( ?。?BR> A.直角坐標法
B.極坐標法
C.距離交會法
D.角度前方交會法
16、 特別潮濕場所、導電良好的地面、鍋爐或金屬容器內的照明,電源電壓最低不得大于( ?。?BR> A.12V
B.16V
C.20V
D.24V
17、 關于聯合體共同投標的說法,正確的是( ?。?BR> A.聯合體各方只要其中任意一方具備承擔招標項目的能力即可
B.聯合體中標后,應選擇其中一方代表與招標人簽訂合同
C.兩個以上法人或其他組織可以組成一個聯合體,以一個投標人的身份共同投標
D.由同一專業的單位組成的聯合體,按資質等級較高的單位確定資質等級
18、需在15天內完成2700t鋼筋制作任務,每個工人每日工效為4.5t,則鋼筋制作勞動力至少投入( ?。┤恕?BR> A.20
B.40
C.60
D.180
19、 大體積混凝土應優先考慮水泥性質中的( )。
A.強度
B.變形
C.水化熱
D.體積安定性
20、 民用建筑工程驗收時,進行了樣板間室內環境污染物濃度檢測且檢測結果合格,抽檢數量可減半,但不得少于( )間。
A.2
B.3
C.4
D.6
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、 關于單位工程施工平面圖設計要求的說法,正確的有( ?。?。
A.施工道路布置盡量不使用永久性道路
B.盡量利用已有的臨時工程
C.短運距、少搬運
D.盡可能減少施工占用場地
E.符合勞動保護、安全、防火要求
22、 必須參加施工現場起重機械設備驗收的單位有( )。
A.建設單位
B.監理單位
C.總承包單位
D.出租單位
E.安裝單位
23、 下列砌體工程的各部位中,不得設置腳手眼的有( )。
A.120mm厚墻
B.240mm厚墻
C.寬度為1.2m的窗間墻
D.過梁上與過梁成60o角的三角形范圍內
E.梁或梁墊下及其左右500mm范圍內
24、 關于民用建筑工程室內環境質量驗收的說法,正確的有( )。
A.應在工程完工至少7天以后、工程交付使用前進行
B.抽檢的房間應有代表性
C.房間內有2個及以上檢測點時,取各點檢測結果的平均值
D.對采用自然通風的工程,檢測可在通風狀態下進行
E.抽檢不合格,再次檢測時,應包含原不合格房間
25、 需要辦理竣工驗收備案手續的工程有( )。
A.新建工程
B.改建工程
C.?dāng)U建工程
D.臨時建筑
E.農民自建單層住宅
26、對混凝土構件耐久性影響較大的因素有( ?。?BR> A.結構形式
B.環境類別
C.混凝土強度等級
D.鋼筋數量
E.混凝土保護層厚度
27、 可以測出兩點問水平距離的儀器是( )。
A.水準儀
B.經緯儀
C.全站儀
D.水準尺
E.卷尺
28、影響梁的正截面破壞形式的因素有( ?。?BR> A.配筋率
B.混凝土強度等級
C.截面形式
D.設計水平
E.試驗水平
29、 下列發包行為中,屬違法分包或轉分的有( ?。?BR> A.總承包單位將某框架主體施工分包給具備相應資質條件的單位
B.總承包單位私自將幕墻工程分包給具備相應資質條件的單位
C.鋼結構分包單位將三個單體分別發包給三個具備相應資質條件的單位
D.總承包單位私自將主體結構勞務分包給具備相應資質條件的勞務單位
E.幕墻分包單位私自將勞務施工分包給具備相應資質條件的勞務單位.
30、 影響施工現場平面布置的因素有( )。
A.不同施工階段
B.周邊環境變化
C.行業協會文件
D.建設單位指令
E.當?shù)卣块T的要求
三、案例分析題(共5題,(一)、(二)、(三)每題20分,(四)、(五)題各30分)
31、背景資料:
某施工單位承接了兩棟住宅樓,總建筑面積65000m2,均為筏板基礎(上反梁結構),地下2層,地上30層,地下結構連通,上部為兩個獨立單體,呈“一”字形設置。設計形式一致,地下室外墻南北向距離40m,東西向距離120m。施工過程中發生以下事件:
事件一:項目經理部首先安排了測量人員進行平面控制測量定位,很快提交了測量成果,為工程施工奠定了基礎。
事件二:項目經理部編制防火設施平面圖后,立即交由施工人員按此進行施工。在基坑上口周邊四個轉角處分別設置了臨時消火栓,在60m2的木工棚內配備了2只滅火器及相關消防輔助工具。消防檢查時對此提出了整改意見。
事件三:基坑及土方施工時設置有降水井。項目經理部針對本工程具體情況制訂了《××工程綠色施工方案》,對“四節一環?!碧岢隽司唧w技術措施,實施中取得了良好效果。
事件四:結構施工至12層后,項目經理部按計劃設置了外用電梯,相關部門根據《建筑施工安全檢查標準》JGJ 59—2011中《施工升降機檢查評分表》的內容逐項進行檢查,通過驗收準許使用。
事件五:房心回填土施工時正值雨季,土源緊缺,工期較緊,項目經理部在回填后立即澆筑地面混凝土面層。在工程竣工初驗時,該部位地面局部出現下沉,影響使用功能,監理工程師要求項目經理部整改。
問題:
1.事件一中,測量人員從進場測設到形成細部放樣的平面控制測量成果需要經過哪些主要步驟?
2.事件二中存在哪些不妥之處?并分別寫出正確做法。
3.事件三中,結合本工程實際情況,《×××工程綠色施工方案》在節水方面應提出哪些主要技術要點(至少列出四項)?
4.事件四中,《施工升降機檢查評分表》檢查項目包括哪些內容(至少列出5項)?
5.事件五中,導致地面局部下沉的原因有哪些?在利用原填方土料的前提下,給出處理方案中的主要施工步驟。
32、背景資料:
某大學城工程,包括結構形式與建筑規模一致的四棟單體建筑,每棟建筑面積為21000m2,地下2層,地上18層,層高4.2m,鋼筋混凝土框架一剪力墻結構。A施工單位與建設單位簽訂了施工總承包合同。合同約定:除主體結構外的其他分部分項工程施工,總承包單位可以自行依法分包;建設單位負責供應油漆等部分材料。
合同履行過程中,發生了下列事件:
事件一:A施工單位擬對四棟單體建筑的某分項工程組織流水施工,其流水施工參
數如下表:
流水節拍(單位:周)
施工過程
單體建筑一
單體建筑二
單體建筑三
單體建筑四
Ⅰ2222
Ⅱ2222
Ⅲ2222
其中:施工順序工、Ⅱ、Ⅲ;施工過程Ⅱ與施工過程Ⅲ之間存在工藝間隔時間l周。
事件二:由于工期較緊,A施工單位將其中兩棟單體建筑的室內精裝修和幕墻工程分包給具備相應資質的B施工單位。B施工單位經A施工單位同意后,將其承包范圍內的幕墻工程分包給具備相應資質的C施工單位組織施工,油漆勞務作業分包給具備相應資質的D施工單位組織施工。
事件三:油漆作業完成后,發現油漆成膜存在質量問題,經鑒定,原因是油漆材質不合格。B施工單位就由此造成的返工損失向A施工單位提出索賠。A施工單位以油漆屬建設單位供應為由,認為B施工單位應直接向建設單位提出索賠。
B施工單位直接向建設單位提出索賠。建設單位認為油漆在進場時已由A施工單位進行了質量檢查并辦理接收手續,其對油漆材料的質量責任已經完成,因油漆不合格而返工的損失由A施工單位承擔,建設單位拒絕受理索賠。
問題:
1.事件一中,最適宜采用何種流水施工組織形式?除此之外,流水施工通常還有哪些基本組織形式?
2.繪制事件一中流水施工進度計劃?rùn)M道圖,并計算其流水施工工期。
3.分別判斷事件二中A施工單位、B施工單位、C施工單位、D施工單位之間的分包行為是否合法?并逐一說明理由。
4.分別指出事件三中的錯誤之處,并說明理由。
33、 背景資料:
某施工總承包單位承擔一項建筑基坑工程的施工,基坑開挖深度12m,基坑南側距基坑邊6m處有一棟六層既有住宅樓。其中:基坑工程為專業分包工程。在施工過程中,發生了如下事件:
事件一:為宣傳企業形象,總承包單位在現場辦公室前空曠場地豎立了懸掛企業旗幟的旗桿,旗桿與基座預埋件焊接連接。
事件二:為確保施工安全,總承包單位委派一名經驗豐富的同志到項目擔任安全總監。項目經理部建立了施工安全管理機構,設置了以安全總監為第一責任人的項目安全管理領導小組。在工程開工前,安全總監向項目有關人員進行了安全技術交底?;訉I(yè)分包單位進場后,編制了相應的施工安全技術措施,報批完畢后交項目經理部安全部門備案。
事件三:施工總承包單位督促專業分包單位針對深基坑組織編制了專項施工方案,并指示基坑分包單位組織了專家論證,定稿后由總承包單位項目總工、總監理工程師簽批后組織實施。
事件四:基坑在開挖過程中,總承包單位按照《建筑施工安全檢查標準》JGJ 59
2011標準要求對深基坑支護安全進行檢查,重點檢查保證項目,并形成書面檢查記錄。
問題:
1.事件一中,旗桿與基座預埋件焊接是否需要開動火證?若需要,請說明動火等級并給出相應的審批程序。
2.指出事件二中存在哪些不妥?并分別給出正確做法。
3.事件三中,深基坑專項施工方案編制、簽批、專家論證是否妥當?分別說明理由。
4.按照《建筑施工安全檢查標準》基坑工程檢查評分表的要求,針對本基坑工程,總承包單位應檢查的保證項目有哪些(至少列出四項)?
34、背景資料:
某商業建筑工程,地上六層,砂石地基,磚混結構,建筑面積2400m2,外窗采用鋁合金窗,內外采用金屬門。
在施工過程中發生了如下事件:
事件一:砂石地基施工中,施工單位采用細砂(摻人30%的碎石)進行鋪填。監理工程師檢查發現其分層鋪設厚度和分段施工的上下層搭接長度不符合規范要求,令其整改。
事件二:二層的現澆混凝土樓板出現收縮裂縫,經項目經理部分析認為原因有:混凝土原材料質量不合格(骨料含泥量大)、水泥和摻合料用量超出規范規定。同時提出了相應的防治措施:選用合格的原材料,合格控制水泥和摻合料用量。監理工程師認為項目經理部的分析不全面,要求進一步完善原因分析和防治方法。
事件三:監理工程師對門窗工程檢查時發現:外窗未進行三性檢查,內門采用“先立后砌”安裝方式,外窗采用射釘固定安裝方式。監理工程師對存在的問題提出整改要求。
事件四:建設單位在審查施工單位提交的工程竣工資料時,發現工程資料有涂改、違規使用復印件等情況,要求施工單位進行整改。
問題:
1.事件一中,砂石地基采用的原材料是否正確?砂石地基還可以采用哪些原材料?除事件一列出的項目外,砂石地基施工過程中還應檢查哪些內容?
2.事件二中,出現裂縫原因還可能有哪些?并補充完善其他常見的防治方法。
3.事件三中,建筑外墻鋁合金窗的三性試驗是指什么?分別寫出事件三中錯誤做法。
4.針對事件四,分別寫出工程竣工資料在修改以及使用復印件時的正確做法。
35、背景資料:
某高校新建一棟辦公樓和一棟實驗樓,均為現澆鋼筋混凝土框架結構。辦公樓地下一層、地上十一層,建筑檐高48m;實驗樓六層,建筑檐高22m。建設單位與某施工總承包單位簽訂了施工總承包合同。合同約定,電梯安裝工程由建設單位指定分包。
施工過程中,發生了如下事件:
事件一:在主體結構施工前,與主體結構施工密切相關的某國家標準發生重大修改并開始實施,現場監理機構要求修改施工組織設計,重新審批后才能組織實施。
事件二:針對某分部工程,施工單位編制如下進度計劃時標網絡圖,并在第6個月底和第11個月底對實際進度進行檢查,繪制進度計劃前鋒線如下圖(單位:月)。

事件三:辦公樓主體結構施工至六層時,工程所在地發生了持續兩小時的暴雨,并伴有短時6~7級大風。風雨結束后,施工項目負責人組織有關人員對現場腳手架再次進行檢查驗收,排除隱患后恢復了施工生產。
事件四:辦公樓電梯安裝工程早于裝飾裝修工程施工完,提前由總監理工程師組織驗收,總承包單位未參加。驗收后電梯安裝單位將電梯工程有關資料移交給建設單位。整體工程完成時,電梯安裝單位已撤場。由建設單位組織,監理、設計、總承包單位參與進行了單位工程質量驗收。
問題:
1.事件一中,除了國家標準發生重大修改的情況外,還有哪些情況發生后也需要修改施工組織設計并重新審批?
2.根據事件二中時標網絡圖進度前鋒線,分析6月、11月底各被檢查工作的實際進度情況。
3.事件三中,是否應再次對腳手架進行檢查驗收?說明理由。還有哪些情況需對腳手架及其地基基礎進行檢查驗收?
4.指出事件四中錯誤之處,并分別給出正確做法。
1、大體積混凝土養護期間必須控制混凝土內外溫差,當設計無要求時,應控制在( )以內。
A.10℃
B.15℃
C.20℃
D.25℃
2、下列設備中,可安裝在吊頂龍骨上的是( ?。?。
A.煙感器
B.大型吊燈
C.電扇
D.投影儀
3、砌筑墻體中,可以不設置過梁的洞口寬度為( )。
A.250mm
B.300mm
C.400mm
D.500mm
4、硅酸鹽水泥的終凝時間不得長于( ?。?BR> A.6.5h
B.7.5h
C.8.5h
D.10h
5、適宜用于外形復雜或異形截面的混凝土構件及冬期施工的混凝土工程的常見模板是( )。
A.組合鋼模板
B.木模板
C.滑升大鋼模
D.爬升鋼模板
6、某建筑工程幕墻分包商欲將分包范圍內的勞務作業分包給某建筑勞務公司,則該勞務分包( )。
A.必須經發包人的同意
B.必須經總承包人的同意
C.為分包工程再分包,違法
D.無須征得同意,合法有效
7、關于模板工程設計主要原則的說法,正確的是( )。
A.實用性、安全性、經濟性
B.適用性、安全性、經濟性
C.耐久性、安全性、經濟性
D.實用性、安全性、耐久性
8、根據《民用建筑工程室內環境污染控制規范》,室內環境污染控制環境要求屬于Ⅰ類的是( ?。?BR> A.辦公樓
B.圖書館
C.體育館
D.學校教室
9、關于均布荷載作用下的連續梁、板受力特點的說法,正確的是( )。
A.跨中有正彎矩,支座有正彎矩
B.跨中有正彎矩,支座有負彎矩
C.跨中有負彎矩,支座有正彎矩
D.跨中有負彎矩,支座有負彎矩
10、防水混凝土養護時間不得少于( ?。?BR> A.7d
B.10d
C.14d
D.21d
11、 屋面防水卷材平行屋脊的卷材搭接縫,其方向應( )。
A.順流水方向
B.垂直流水方向
C.順年頻率風向
D.垂直年頻率風向
12、 開向公共走道的窗臺,其底面高度不應低于( ?。﹎。
A.1.5
B.1.8
C.2.0
D.2.1
13、 項目安全生產責任制規定,( ?。轫?xiàng)目安全生產的第一責任人。
A.項目經理
B.項目安全總監
C.公司負責人
D.公司安全總監
14、 施工進度網絡圖比較,橫道圖的優點是( ?。?BR> A.直觀表示計劃中各工作的起止及持續時間
B.確定實施計劃所需要的資源數量
C.直觀表示計劃中各工作的邏輯關系
D.確定計劃中的關鍵工作和時差
15、 對施工控制網為軸線形式的建筑場地,最方便的平面位置放線測量方法是( ?。?BR> A.直角坐標法
B.極坐標法
C.距離交會法
D.角度前方交會法
16、 特別潮濕場所、導電良好的地面、鍋爐或金屬容器內的照明,電源電壓最低不得大于( ?。?BR> A.12V
B.16V
C.20V
D.24V
17、 關于聯合體共同投標的說法,正確的是( ?。?BR> A.聯合體各方只要其中任意一方具備承擔招標項目的能力即可
B.聯合體中標后,應選擇其中一方代表與招標人簽訂合同
C.兩個以上法人或其他組織可以組成一個聯合體,以一個投標人的身份共同投標
D.由同一專業的單位組成的聯合體,按資質等級較高的單位確定資質等級
18、需在15天內完成2700t鋼筋制作任務,每個工人每日工效為4.5t,則鋼筋制作勞動力至少投入( ?。┤恕?BR> A.20
B.40
C.60
D.180
19、 大體積混凝土應優先考慮水泥性質中的( )。
A.強度
B.變形
C.水化熱
D.體積安定性
20、 民用建筑工程驗收時,進行了樣板間室內環境污染物濃度檢測且檢測結果合格,抽檢數量可減半,但不得少于( )間。
A.2
B.3
C.4
D.6
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、 關于單位工程施工平面圖設計要求的說法,正確的有( ?。?。
A.施工道路布置盡量不使用永久性道路
B.盡量利用已有的臨時工程
C.短運距、少搬運
D.盡可能減少施工占用場地
E.符合勞動保護、安全、防火要求
22、 必須參加施工現場起重機械設備驗收的單位有( )。
A.建設單位
B.監理單位
C.總承包單位
D.出租單位
E.安裝單位
23、 下列砌體工程的各部位中,不得設置腳手眼的有( )。
A.120mm厚墻
B.240mm厚墻
C.寬度為1.2m的窗間墻
D.過梁上與過梁成60o角的三角形范圍內
E.梁或梁墊下及其左右500mm范圍內
24、 關于民用建筑工程室內環境質量驗收的說法,正確的有( )。
A.應在工程完工至少7天以后、工程交付使用前進行
B.抽檢的房間應有代表性
C.房間內有2個及以上檢測點時,取各點檢測結果的平均值
D.對采用自然通風的工程,檢測可在通風狀態下進行
E.抽檢不合格,再次檢測時,應包含原不合格房間
25、 需要辦理竣工驗收備案手續的工程有( )。
A.新建工程
B.改建工程
C.?dāng)U建工程
D.臨時建筑
E.農民自建單層住宅
26、對混凝土構件耐久性影響較大的因素有( ?。?BR> A.結構形式
B.環境類別
C.混凝土強度等級
D.鋼筋數量
E.混凝土保護層厚度
27、 可以測出兩點問水平距離的儀器是( )。
A.水準儀
B.經緯儀
C.全站儀
D.水準尺
E.卷尺
28、影響梁的正截面破壞形式的因素有( ?。?BR> A.配筋率
B.混凝土強度等級
C.截面形式
D.設計水平
E.試驗水平
29、 下列發包行為中,屬違法分包或轉分的有( ?。?BR> A.總承包單位將某框架主體施工分包給具備相應資質條件的單位
B.總承包單位私自將幕墻工程分包給具備相應資質條件的單位
C.鋼結構分包單位將三個單體分別發包給三個具備相應資質條件的單位
D.總承包單位私自將主體結構勞務分包給具備相應資質條件的勞務單位
E.幕墻分包單位私自將勞務施工分包給具備相應資質條件的勞務單位.
30、 影響施工現場平面布置的因素有( )。
A.不同施工階段
B.周邊環境變化
C.行業協會文件
D.建設單位指令
E.當?shù)卣块T的要求
三、案例分析題(共5題,(一)、(二)、(三)每題20分,(四)、(五)題各30分)
31、背景資料:
某施工單位承接了兩棟住宅樓,總建筑面積65000m2,均為筏板基礎(上反梁結構),地下2層,地上30層,地下結構連通,上部為兩個獨立單體,呈“一”字形設置。設計形式一致,地下室外墻南北向距離40m,東西向距離120m。施工過程中發生以下事件:
事件一:項目經理部首先安排了測量人員進行平面控制測量定位,很快提交了測量成果,為工程施工奠定了基礎。
事件二:項目經理部編制防火設施平面圖后,立即交由施工人員按此進行施工。在基坑上口周邊四個轉角處分別設置了臨時消火栓,在60m2的木工棚內配備了2只滅火器及相關消防輔助工具。消防檢查時對此提出了整改意見。
事件三:基坑及土方施工時設置有降水井。項目經理部針對本工程具體情況制訂了《××工程綠色施工方案》,對“四節一環?!碧岢隽司唧w技術措施,實施中取得了良好效果。
事件四:結構施工至12層后,項目經理部按計劃設置了外用電梯,相關部門根據《建筑施工安全檢查標準》JGJ 59—2011中《施工升降機檢查評分表》的內容逐項進行檢查,通過驗收準許使用。
事件五:房心回填土施工時正值雨季,土源緊缺,工期較緊,項目經理部在回填后立即澆筑地面混凝土面層。在工程竣工初驗時,該部位地面局部出現下沉,影響使用功能,監理工程師要求項目經理部整改。
問題:
1.事件一中,測量人員從進場測設到形成細部放樣的平面控制測量成果需要經過哪些主要步驟?
2.事件二中存在哪些不妥之處?并分別寫出正確做法。
3.事件三中,結合本工程實際情況,《×××工程綠色施工方案》在節水方面應提出哪些主要技術要點(至少列出四項)?
4.事件四中,《施工升降機檢查評分表》檢查項目包括哪些內容(至少列出5項)?
5.事件五中,導致地面局部下沉的原因有哪些?在利用原填方土料的前提下,給出處理方案中的主要施工步驟。
32、背景資料:
某大學城工程,包括結構形式與建筑規模一致的四棟單體建筑,每棟建筑面積為21000m2,地下2層,地上18層,層高4.2m,鋼筋混凝土框架一剪力墻結構。A施工單位與建設單位簽訂了施工總承包合同。合同約定:除主體結構外的其他分部分項工程施工,總承包單位可以自行依法分包;建設單位負責供應油漆等部分材料。
合同履行過程中,發生了下列事件:
事件一:A施工單位擬對四棟單體建筑的某分項工程組織流水施工,其流水施工參
數如下表:
流水節拍(單位:周)
施工過程
單體建筑一
單體建筑二
單體建筑三
單體建筑四
Ⅰ2222
Ⅱ2222
Ⅲ2222
其中:施工順序工、Ⅱ、Ⅲ;施工過程Ⅱ與施工過程Ⅲ之間存在工藝間隔時間l周。
事件二:由于工期較緊,A施工單位將其中兩棟單體建筑的室內精裝修和幕墻工程分包給具備相應資質的B施工單位。B施工單位經A施工單位同意后,將其承包范圍內的幕墻工程分包給具備相應資質的C施工單位組織施工,油漆勞務作業分包給具備相應資質的D施工單位組織施工。
事件三:油漆作業完成后,發現油漆成膜存在質量問題,經鑒定,原因是油漆材質不合格。B施工單位就由此造成的返工損失向A施工單位提出索賠。A施工單位以油漆屬建設單位供應為由,認為B施工單位應直接向建設單位提出索賠。
B施工單位直接向建設單位提出索賠。建設單位認為油漆在進場時已由A施工單位進行了質量檢查并辦理接收手續,其對油漆材料的質量責任已經完成,因油漆不合格而返工的損失由A施工單位承擔,建設單位拒絕受理索賠。
問題:
1.事件一中,最適宜采用何種流水施工組織形式?除此之外,流水施工通常還有哪些基本組織形式?
2.繪制事件一中流水施工進度計劃?rùn)M道圖,并計算其流水施工工期。
3.分別判斷事件二中A施工單位、B施工單位、C施工單位、D施工單位之間的分包行為是否合法?并逐一說明理由。
4.分別指出事件三中的錯誤之處,并說明理由。
33、 背景資料:
某施工總承包單位承擔一項建筑基坑工程的施工,基坑開挖深度12m,基坑南側距基坑邊6m處有一棟六層既有住宅樓。其中:基坑工程為專業分包工程。在施工過程中,發生了如下事件:
事件一:為宣傳企業形象,總承包單位在現場辦公室前空曠場地豎立了懸掛企業旗幟的旗桿,旗桿與基座預埋件焊接連接。
事件二:為確保施工安全,總承包單位委派一名經驗豐富的同志到項目擔任安全總監。項目經理部建立了施工安全管理機構,設置了以安全總監為第一責任人的項目安全管理領導小組。在工程開工前,安全總監向項目有關人員進行了安全技術交底?;訉I(yè)分包單位進場后,編制了相應的施工安全技術措施,報批完畢后交項目經理部安全部門備案。
事件三:施工總承包單位督促專業分包單位針對深基坑組織編制了專項施工方案,并指示基坑分包單位組織了專家論證,定稿后由總承包單位項目總工、總監理工程師簽批后組織實施。
事件四:基坑在開挖過程中,總承包單位按照《建筑施工安全檢查標準》JGJ 59
2011標準要求對深基坑支護安全進行檢查,重點檢查保證項目,并形成書面檢查記錄。
問題:
1.事件一中,旗桿與基座預埋件焊接是否需要開動火證?若需要,請說明動火等級并給出相應的審批程序。
2.指出事件二中存在哪些不妥?并分別給出正確做法。
3.事件三中,深基坑專項施工方案編制、簽批、專家論證是否妥當?分別說明理由。
4.按照《建筑施工安全檢查標準》基坑工程檢查評分表的要求,針對本基坑工程,總承包單位應檢查的保證項目有哪些(至少列出四項)?
34、背景資料:
某商業建筑工程,地上六層,砂石地基,磚混結構,建筑面積2400m2,外窗采用鋁合金窗,內外采用金屬門。
在施工過程中發生了如下事件:
事件一:砂石地基施工中,施工單位采用細砂(摻人30%的碎石)進行鋪填。監理工程師檢查發現其分層鋪設厚度和分段施工的上下層搭接長度不符合規范要求,令其整改。
事件二:二層的現澆混凝土樓板出現收縮裂縫,經項目經理部分析認為原因有:混凝土原材料質量不合格(骨料含泥量大)、水泥和摻合料用量超出規范規定。同時提出了相應的防治措施:選用合格的原材料,合格控制水泥和摻合料用量。監理工程師認為項目經理部的分析不全面,要求進一步完善原因分析和防治方法。
事件三:監理工程師對門窗工程檢查時發現:外窗未進行三性檢查,內門采用“先立后砌”安裝方式,外窗采用射釘固定安裝方式。監理工程師對存在的問題提出整改要求。
事件四:建設單位在審查施工單位提交的工程竣工資料時,發現工程資料有涂改、違規使用復印件等情況,要求施工單位進行整改。
問題:
1.事件一中,砂石地基采用的原材料是否正確?砂石地基還可以采用哪些原材料?除事件一列出的項目外,砂石地基施工過程中還應檢查哪些內容?
2.事件二中,出現裂縫原因還可能有哪些?并補充完善其他常見的防治方法。
3.事件三中,建筑外墻鋁合金窗的三性試驗是指什么?分別寫出事件三中錯誤做法。
4.針對事件四,分別寫出工程竣工資料在修改以及使用復印件時的正確做法。
35、背景資料:
某高校新建一棟辦公樓和一棟實驗樓,均為現澆鋼筋混凝土框架結構。辦公樓地下一層、地上十一層,建筑檐高48m;實驗樓六層,建筑檐高22m。建設單位與某施工總承包單位簽訂了施工總承包合同。合同約定,電梯安裝工程由建設單位指定分包。
施工過程中,發生了如下事件:
事件一:在主體結構施工前,與主體結構施工密切相關的某國家標準發生重大修改并開始實施,現場監理機構要求修改施工組織設計,重新審批后才能組織實施。

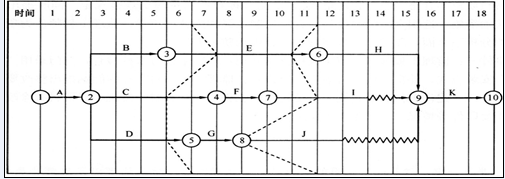

事件二:針對某分部工程,施工單位編制如下進度計劃時標網絡圖,并在第6個月底和第11個月底對實際進度進行檢查,繪制進度計劃前鋒線如下圖(單位:月)。

事件三:辦公樓主體結構施工至六層時,工程所在地發生了持續兩小時的暴雨,并伴有短時6~7級大風。風雨結束后,施工項目負責人組織有關人員對現場腳手架再次進行檢查驗收,排除隱患后恢復了施工生產。
事件四:辦公樓電梯安裝工程早于裝飾裝修工程施工完,提前由總監理工程師組織驗收,總承包單位未參加。驗收后電梯安裝單位將電梯工程有關資料移交給建設單位。整體工程完成時,電梯安裝單位已撤場。由建設單位組織,監理、設計、總承包單位參與進行了單位工程質量驗收。
問題:
1.事件一中,除了國家標準發生重大修改的情況外,還有哪些情況發生后也需要修改施工組織設計并重新審批?
2.根據事件二中時標網絡圖進度前鋒線,分析6月、11月底各被檢查工作的實際進度情況。
3.事件三中,是否應再次對腳手架進行檢查驗收?說明理由。還有哪些情況需對腳手架及其地基基礎進行檢查驗收?
4.指出事件四中錯誤之處,并分別給出正確做法。
