2015二級建造師《建設工程施工管理》預測試題(6)

字號:

一、單項選擇題(共70題,每題1分。每題的備選項中,只有1個最符合題意)
    1、在履行合同過程中,由于發包人(  )原因造成工期延誤的,承包人有權要求發包人延長工期和(或)增加費用,并支付合理利潤。

    2、在某項工作的施工過程中,發生了以下事件。
    事件1:在對設備支架進行焊接的過程中,每噸支架消耗人工10個工日,型鋼1.08 t,各種機械臺班費400元,其他材料費320元。已知工程所在地的人工工日單價為28.5元,型鋼的綜合單價為每噸3800元。
    事件2:在施工過程中,由于勘察失誤,業主決定改變某構件的位置,為此,承包商將原構件拆除,并重新安裝,增加人工l5個工日,機械臺班0.5個臺班。已知工程所在地人工工日單價為28.5元,該機械租賃費為700元/臺班。
    事件3:由于業主未能及時提供材料,導致承包商的人員窩工20個工日,該項工作的工期延長3天,并影響到總_工期;某種機械設備窩工1個臺班,該設備的窩工費為280元/臺班。人員窩工費為23.5元/工日。
    事件4:由于業主提供的動力故障,停工兩天,但由于該項工作不在關鍵線路上,未影響總工期。人員窩工16個工日,人員窩工費為23.5元/工日。
    事件5:為了確保工程質量,承包商經監理工程師批準采取了必要的技術措施,花費技術措施費2000元。
    事件6:在設備主體安裝過程中,由于承包商提供的施工機械發生故障,造成人員窩工8個工日,設備主體安裝過程延長2天。人員窩工費為23.5元/工日。針對上述四個事件,承包商向業主和監理工程師提出了費用索賠;同時針對事件1、2、4,提出了工期索賠。根據場景,回答2-71題:根據事件1提供的信息,10 t型鋼支架的直接工程費為( )元。
    A.41040
    B.44240
    C.47090
    D.51090
    3、根據事件2提供的信息,假定管理費、利潤等不予補償,承包商針對該次變更向業主提出的合理費用補償為(?。┰?BR>    A.350.0
    B.427.5
    C.777.5
    D.1127.5
    4、以下關于承包商工期索賠的說法中正確的為( )。
    A.針對事件3和事件4的工期索賠成立
    B.針對事件3的工期索賠成立,其余不成立
    C.針對事件3和事件6的工期索賠成立
    D.三項工期索賠均不成立
    5、承包商或業主提出索賠,必須出示具有一定說服力的索賠依據,其中合同協議書、中標函、投標書、合同條件、規范、圖紙以及標價的工程量表達屬于(?。?。
    A.構成合同的原始文件
    B.政策法令文件
    C.來往信函
    D.工程師的指示
    6、采用修正總費用法計算索賠費用的計算公式為(?。?BR>    A.索賠金額=直接費+間接費+利潤
    B.索賠金額=實際總費用=投標報價估算總費用
    C.索賠金額=某項工作調整后的實際總費用=該項工作報價費用
    D.索賠金額=直接費+間接費+利潤+稅金
    7、根據事件3~6提供的信息,業主審核批準的合理費用索賠總額為(?。┰?BR>    A.750
    B.1126
    C.1314
    D.3314

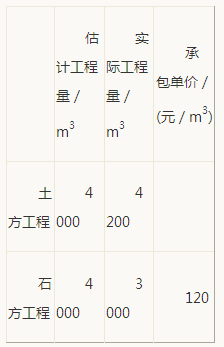

    8、某土石方工程實行混合計價。其中土方工程實行總價包干,包干價l4萬元;石方工程實行單價合同。該工程有關工程量和價格資料如下表。則該工程結算價款為(  )萬元。

    A.47.6
    B.48.3
    C.50.0
    D.50.7
    9、某項目編制施工成本計劃時,先將成本按分部分項工程進行了劃分,又將各分部分項工程成本的人工費、材料費和施工機械使用費等分開編制。該項目于某年1月開工,至同年5月檢查時得下圖所示曲線。

    根據場景,回答9-78題:
    場景中項目施工成本計劃編制的方法屬于(?。?。
    A.按施工成本組成編制施工成本計劃
    B.按項目組成編制施工成本計劃
    C.按工程進度編制施工成本計劃
    D.上述A、B兩種方法的綜合運用
    10、通過該曲線,可以分析得到(?。?。
    A.費用偏差為零
    B.費用偏差為負,費用超支
    C.進度偏差為零
    D.進度績效指數為零
