你準備好考試了么?小編為大家提供“2019年一級建造師考試科目”供廣大考生參考,希望幫到您更多資訊請關注我們網站的更新!
2019年一級建造師考試科目
2019年一級建造師考試時間暫未公布,參考2018年一級建造師考試時間,預計2019年一級建造師考試時間為2019年9月中旬。2019年全國一級建造師考試科目如下:
一級建造師題型題量、考試時長、試卷分數:
一級建造師執業資格考試分綜合考試和專業考試,綜合考試包括《建設工程經濟》、《建設工程法規及相關知識》、《建設工程項目管理》三個科目,這三個科目為各專業考生統考科目,專業考試為《專業工程管理與實務》一個科目。
《專業工程管理與實務》該科目分為10個專業,即:建筑工程、公路工程、鐵路工程、民航機場工程、港口與航道工程、水利水電工程、市政公用工程、通信與廣電工程、礦業工程、機電工程。考生在報名時根據工作需要和自身條件選擇一個專業進行考試。
一級建造師 | 考試科目 | 考試日期 | 考試時間 | 題型題量 | 作答方式 | 滿分 |
---|---|---|---|---|---|---|
公共科目 (必考) | 建設工程經濟 | 9月中旬 | 9:00-11:00 | 單選60 多選20 | 在答題卡上作答,用2B鉛筆填涂 | 100 |
工程法規及相關知識 | 14:00-17:00 | 單選70 多選30 | 130 | |||
建設工程項目管理 | 9月中旬 | 9:00-12:00 | 單選70 多選30 | 130 | ||
專業工程管理與實務 (十選一) | 建筑工程 | 9月中旬 | 14:00-18:00 | 單選20 多選10 案例5 | 主觀題和客觀題混合卷,在專用答題卡上作答,用黑色墨水筆作答。 | 160 案例題120分 |
機電工程 | ||||||
市政公用工程 | ||||||
水利水電工程 | ||||||
通信與廣電工程 | ||||||
公路工程 | ||||||
鐵路工程 | ||||||
港口與航道工程 | ||||||
礦業工程 | ||||||
民航機場工程 |
題型介紹
單選題
1、下列屬于長期借款中特殊性保護條款的是( )。
A.不準在正常情況下出售較多資產
B.限制資本支出規模
C.限制租賃固定資產規模
D.貸款??顚S?BR> 參考答案:D
多選題
1、 對固定資產折舊可以作如下表述( )。
A.折舊是固定資產價值的一種補償方式
B.折舊不可以計人產品成本
C.折舊是在固定資產使用壽命期內進行分攤的
D.折舊最終是由產品消費者承擔的
E.折舊是由產品生產者承擔的
參考答案:A,C,D
案例(一)

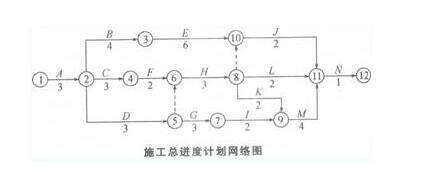

某辦公樓工程,建筑面積18500m2,現澆鋼筋混凝土框架結構,筏板基礎。該工程位于市中心,場地狹小,開挖土方須外運至指定地點。建設單位通過公開招標方式選定了施工總承包單位和監理單位,并按規定簽訂了施工總承包合同和監理委托合同,施工總承包單位進場后按合同要求提交了總進度計劃,如下圖所示(時間單位:月),并經過監理工程師審查和確認。

合同履行過程中,發生了下列事件。
事件1:施工總承包依據基礎形式、工程規模、現場和機具設備條件以及土方機械的特點,選擇了挖土機、推土機、自卸汽車等土方施工機械,編制了土方施工方案。
事件2:基礎工程施工完成后,在施工總承包單位自檢合格、總監理工程師簽署“質量控制資料符合要求”的審查意見的基礎上,施工總承包單位項目經理組織施工單位質量部門負責人、監理工程師進行了分部工程驗收。
事件3:當施工進行到第5個月時,因建設單位設計變更導致工作B延期2個月,造成施工總承包單位施工機械停工損失費13000元和施工機械操作人員窩工費2000元,施工總承包單位提出一項工期索賠和兩項費用索賠。
【問題】
1.施工總承包單位提交的施工總進度計劃的工期是多少個月?指出該工程總進度計劃的關鍵線路(以節點編號表示)。
2.事件1中,施工總承包單位選擇土方施工機械的依據還應有哪些?
3.根據《建筑工程施工質量驗收統一標準》(GB50300),事件2中,施工總承包單位項目經理組織基礎工程驗收是否妥當?說明理由。本工程地基基礎分部工程驗收還應包括哪些人員?
4.事件3中,施工總承包單位的三項索賠是否成立?并分別說明理由。
【參考答案】
1.(本題3分)
施工總承包單位提交的施工總進度計劃的工期是18個月(1分)。該工程總進度計劃的關鍵線路為①→②→④→⑥→⑧→⑨→⑾→⑿(2分)。
2.(本題4分)
事件1中,施工總承包單位選擇土方施工機械的依據還應有:開挖深度、地質、地下水情況、土方量、運距、工期要求。
3.(本題7分)
根據《建筑工程施工質量驗收統一標準》(GB50300),事件2中,施工總承包單位項目經理組織基礎工程驗收不妥當。理由:應由總監理工程師組織基礎工程驗收(2分)。本工程地基基礎分部工程驗收還應包括的人員:總監理工程師、建設單位項目負責人、設計單位項目負責人、勘察單位項目負責人、施工單位技術負責人等(5分)。
4.(本題6分)
事件3中,施工總承包單位的三項索賠是否成立的判斷理由。(1)施工機械停工損失費13000元的索賠成立。理由:由設計變更引起的,應由建設單位承擔責任(2分)。(2)施工機械操作人員窩工費2000元的索賠不成立。理由:施工機械操作人員窩工費已包括在施工機械停工損失費中(2分)。
(3)延期2個月的工期索賠不成立。理由:工作B有2個月的總時差,延長2個月不會影響總工期(2分)。
2018年一級建造師考試>>>
一級建造師掛靠
2018年全國一級建造師考試簡介
2018年一級建造師注冊專業對照表
2018年全國一級建造師成績查詢?nèi)肟?/span>
2018年一級建造師資格考試合格分數線
2018年一級建造師考試題型有哪些變化?
2018年一級建造師考試時間9月15、16日
2018年一級建造師準考證打印時間及入口
人力資源社會保障部2018年一級建造師考試計劃
2017年一級建造師考試>>>
歷年一級建造師合格標準
2017年一級建造師考試合格分數線
2017年一級建造師真題及答案匯總
2017年一級建造師成績查詢時間及入口
中國人事考試網2017年一級建造師考試成績查詢?nèi)肟?/span>
小編在這里祝福大家考試取得好成績!發揮出最好的水平。你是個聰明和頭腦靈活的人,我相信你一定成功!!!
